Ввод данных о проценте завершения задач при снято'м флажке Edits to total task % complete will be spread to the status date (Распределять изменения итогового % завершения для задач до даты отчета о состоянии)
Логика распределения сводных данных о проценте завершения в повременные при сброшенном флажке повторяет логику распределения сводных данных о затратах. Отличие состоит лишь в том, что при вводе данных о затратах программа не определяет соответствующие им фактические трудозатраты. То есть если для неначатой задачи мы укажем 10% завершения (как на рис. 19.24), то MS Project автоматически учтет 10 часов трудозатрат. Если же мы укажем для неначатой задачи объем затрат 1000 р. (см. рис. 19.21), то программа будет по-прежнему считать, что задача не началась.

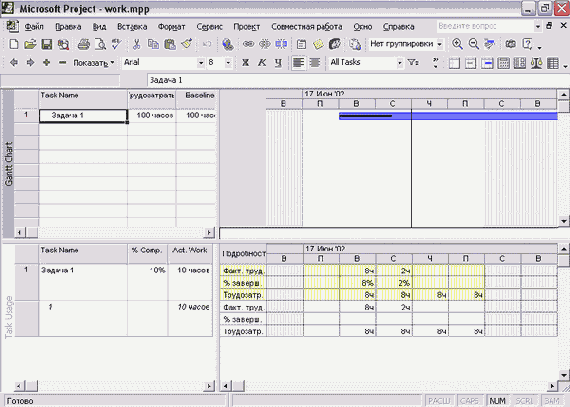

Если же мы установим флажок Edits to total task % complete will be spread to the status date (Распределять изменения итогового % завершения для задач д< даты отчета о состоянии) и затем укажем для задачи 20% завершения (файл work1.mpp), то MS Project распределит эти данные равномерно с момента начала задачи (или последнего ввода процента завершения) до даты отчета. На рис. 19.25 (файл work1.mpp) видно, что процент завершения за каждый из двух дней до даты отчета равен 10%. При этом данные о проценте завершения не связаны с фактическими трудозатратами. На рисунке видно, что 4 часа фактических трудозатрат были отнесены на третий день, но процент завершения за этот день не учитывается.
Флажок распределения процента завершения задачи до даты отчета может пригодиться при отслеживании длинных задач или фаз с помощью ввода процента завершения. Поскольку информацию о проценте завершения нужно будет вводить несколько раз, то при установленном флажке MS Project будет определять, насколько состояние задачи изменилось с момента последнего ввода данных, п относить эти данные к тому периоду, за который осуществляется ввод.
