Повторный ввод фактических данных о затратах



Повторный ввод фактических данных о затратах

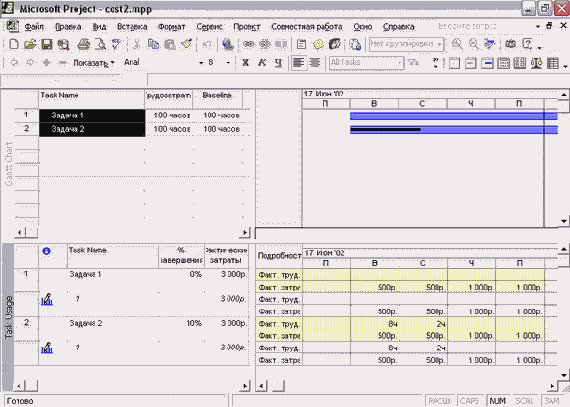

Например, в файле work.mpp (рис. 19.24) мы создали Задачу 1 с трудозатратами 100 часов и сбросили флажок Edits to total task % complete will be spread to the status date (Распределять изменения итогового % завершения для задач до даты отчета о состоянии). После того как мы указали, что сводный процент завершения равен 10%, программа выделила 8% на первый день выполнения задачи, а оставшиеся 2% перенесла на второй. Автоматически были учтены фактические трудозатраты в 10 часов, соответствующие выполнению задачи на 10%.
