После ввода фактических данных вся задача переносится к дчте отчета и перерыв не создается
В MS Project есть и настройки, определяющие логику работу программы в случае, если фактические данные вводятся для задач, которые должны были быть выполнены до даты отчета. Если задача должна быть выполнена до даты отчета и введенные фактические трудозатраты меньше общего объема работ по задаче, то оставшиеся трудозатраты переносятся в плане после даты отчета. То есть предполагается, что оставшаяся работа будет выполнена в будущем. Такую логику работы обеспечивает установленный по умолчанию флажок Move start of remaining parts before status date forward to status date (Переместить начало оставшихся частей вперед на дату отчета о состоянии) на вкладке Calculation (Расчет).

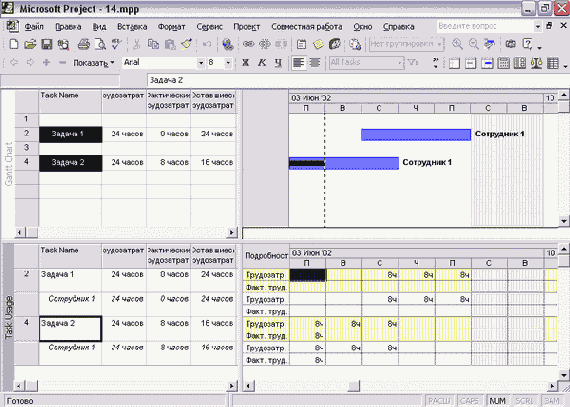

В файле 15.mpp мы изменили дату отчета так, что по плану наши задачи должны быть выполнены раньше ее наступления. Затем мы ввели фактические трудозатраты для Задачи 2, и оставшиеся трудозатраты автоматически были перенесены в план так, чтобы начинаться сразу после даты отчета. При этом фактические трудозатраты внесены так, как если бы они осуществлялись от запланированной даты начала проекта, а после завершения фактических трудозатрат до даты начала оставшихся трудозатрат MS Project добавил перерыв в выполнении задачи. Как видно в нижней части представления на рис. 19.17 (файл 15.mpp), поля повременных данных между первым днем выполнения задачи, на который были отнесены фактические трудозатраты, до даты отчета, совпадающей с датой планируемого продолжения работы, заполнены нулями.
