Оставшиеся трудозатраты незавершенных задач переносятся позже даты отчета
Часто бывает так, что фактические трудозатраты, введенные для задач, которые уже должны были завершиться, относятся ко времени, предшествующему дате отчета. Ведь если бы фактические трудозатраты относились к периоду запланированного начала задачи, они могли бы быть введены именно тогда, после завершения работ. В таких случаях более подходящим поведением программы был бы не только перенос оставшихся трудозатрат после даты отчета, но и перенос фактических трудозатрат до нее, поскольку работы были проведены перед датой отчета, а не когда-то в прошлом. Чтобы MS Project работал таким образом, нужно установить на вкладке Calculation (Расчет) флажок And move end of completed parts forward to status date (А также переместить окончание завершенных частей вперед на дату отчета о состоянии).

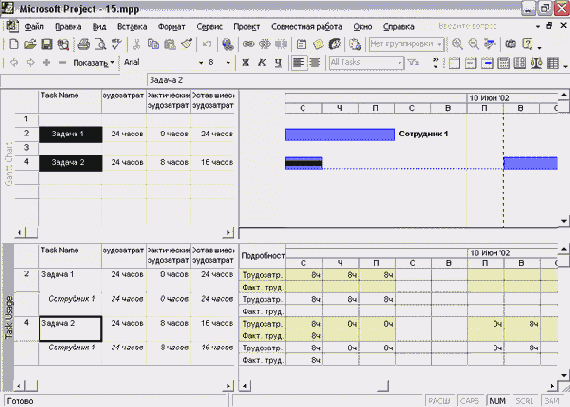

В файле 16.mрр мы установили этот флажок и ввели фактические трудозатраты для Задачи 2. Как видно на рис. 19.18, задача была перенесена к дате отчета целиком, и ее выполненная часть находится до даты отчета, а невыполненная — после.
