Анализ почасового плана 25 января



Анализ почасового плана 25 января


В чем причина такой неравномерной загрузки? Дело в том, что на задачу Доработка планов с учетом замечаний ресурс выделен только на 25%, и MS Project загружает ресурс на 25% часа на протяжении всей длительности назначения. Поскольку 25 января такой вариант выделения создает проблемы, мы сократим длительность назначения до 1 часа, а трудозатраты установим в 0,75 часа. Это позволит нам перенести назначения на Редколлегию на 2 часа назад и равномерно распределить трудозатраты по Подготовке редакционных заданий.
В процессе изменения времени назначений MS Project будет отображать предупреждения при переносе назначений на более ранний срок. Дело в том, что назначение существует внутри временных рамок задачи и не может выходить за их пределы. Перенос начала назначения приводит к переносу начала задачи, что может привести к конфликту, если задача связана с другой.

В нашем случае Редколлегия следует после Доработки планов с учетом замечаний, заканчивающейся только в 10 утра (поскольку у нее есть несколько назначений, еще не сокращенных нами). Соответственно, Редколлегия должна начаться в 11, но перенос назначения Иванова на два часа раньше перенесет и ее начало, что противоречит связи Finish-to-Start (Окончание-начало) между задачами. При переносе назначения MS Project выведет диалоговое окно с сообщением о конфликте и предложением отменить действие (Cancel) либо продолжать (Continue). Поскольку мы знаем, что сократим назначения на Доработку планов с учетом замечаний и у остальных ее участников, тем самым сократив ее длительность и избежав противоречий в расписании, то выберем вариант Продолжить (Continue).

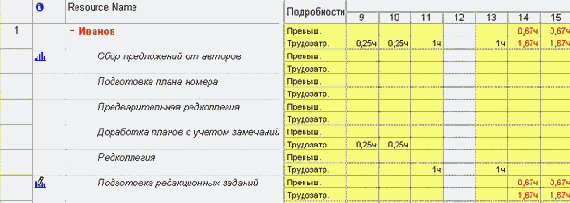

На рис. 14.16 (файл б.гпрр) представлен план после внесения в него изменений. Теперь загрузка ресурса на этот день выровнена. Если же теперь открыть новое окно с помощью команды меню Window > New Window (Окно > Новое окно), то мы увидим, как изменилась диаграмма Ганта для этих задач (рис. 14.17, файл 6.mрр).



Содержание раздела
