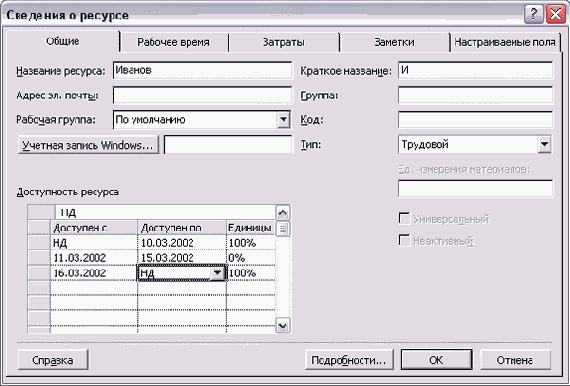

Настройка доступности ресурса



Рис.12.2. Настройка доступности ресурса


Бывает так, что ресурс может участвовать в проекте в разное время с разной загрузкой. Например, в определенные дни он будет недоступен или должен отдавать часть своего времени в другом проекте. В таком случае доступность ресурса для работ можно указывать в виде периодов: в первой строке таблицы описать первый период со своим процентом максимальной загрузки, во второй — следующий период и т. д.

На рис. 12.2 представлен пример определения доступности одного из ресурсов нашего проекта. Известно, что 11.03.2002 он отбывает в командировку, где пробудет до 15.03.2002, и не сможет работать в проекте. Все остальное время он будет доступен для нашего проекта. Чтобы занести информацию об этой ситуации в программу, мы создали три интервала доступности: с NA (НД) по 10.03.2002, с 11.03.2002 по 15.03.2002 и с 16.03.2002 по NA (НД). Доступность ресурса в первый и третий период будет 100%, а во второй — 0%.
