Использование задержек и опережений при связи типа FS (ОН)



Использование задержек и опережений при связи типа FS (ОН)

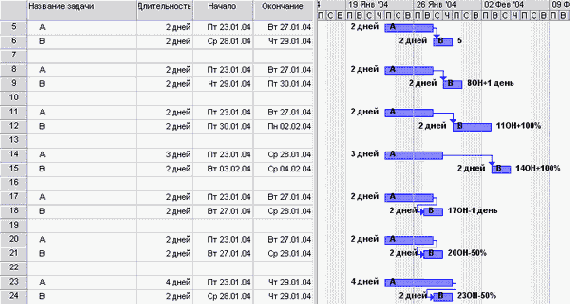

На рис. 11.11 представлен пример использования задержек и опережений вместе со связью типа FS (ОН). Задачи в строках 5-6 соединены обычной связью без задержки. В строках 8-9 было добавлено запаздывание в 1 день, и дата начала задачи В автоматически была перенесена на 1 день позже, с 27.02.02 на 28.02.02.

В строках 11-12 запаздывание было изменено на 100%, то есть на длительность предшествующей задачи (А). Поскольку длительность А равняется 2 дням, то дата начала В была перенесена с 27.02.02 (строки 5-6) на 01.03.02 (в феврале 2002 г. 28 дней). В строках 14-15 при сохранении параметров задержки мы увеличили длительность задачи А на 1 день (до 3 дней), и дата начала В была перенесена еще позже, на 05.03.02 (на 1 день позже теперь заканчивается А, плюс запаздывание в 3 дня, плюс два выходных дня).

В строках 17-18 используется опережение в 1 день. В результате начало задачи В, которое в строках 5-6 значилось как 27.02.02, теперь перенесено на 26.02.02. В строках 20-21 используется опережение в процентах (50%). Поскольку 50% от длительности А составляет 1 день, то дата начала В в строке 21 такая же, как и в строке 18. Но при увеличении длительности А в строке 23 до 4 дней длительность опережения автоматически увеличилась до 2 дней, и дата начала В автоматически изменилась на 27.02.02 (28.02.02 заканчивается А, и если бы не использовалось запаздывание, то В началась бы лишь 01.03.02; но так как запаздывание есть и равняется 50% длительности А, то есть 2 дням, то дата начала переносится на 27.02.02).

Как видно из примеров, особенно удобно указывать запаздывания и опережения в процентах от длительности предшествующей задачи, так как при ее изменении MS Project автоматически перенесет дату начала последующей задачи на соответствующий день.
